大干快上!安裝公司兩在建項目順利完成節點目標
主編:黃愷 時間:2021-03-18
一季度,湖北工建安裝公司把項目建設作為高質量發展的主要抓手,切實按照工程工期時間節點,精心組織、科學調度、安全施工、全力推進,著力打造精品工程。各在建項目項目制定詳細的項目建設計劃,繪制項目進度計劃?rùn)M道圖,提出分類推進計劃,確定具體實施方案,緊盯目標任務咬住時間節點,掀起大干快上施工熱潮。
鄂鋼新建超高溫亞臨界發電機組項目
3月17日下午5時18分,安裝公司卾鋼項目亞臨界鍋爐正式點火成功,進入低溫烘爐階段,為本月底實現沖轉發電目標邁出堅實一步。

鄂鋼新建超高溫亞臨界發電機組項目(1×260t/h 超高溫亞臨界帶再熱燃煤氣鍋爐+1×80MW 凝汽式汽輪機+1×80MW 發電機),自2020年7月開工,由于前期鍋爐到貨嚴重滯后,為滿足業主、總包的節點計劃,項目部多次召開專題會議,制定專項方案,組織人員、調配物資、落實設備,在保證安全、質量的前提下提高工效,確保項目順利按節點完成。
辛集市超高溫亞臨界煤氣發電項目

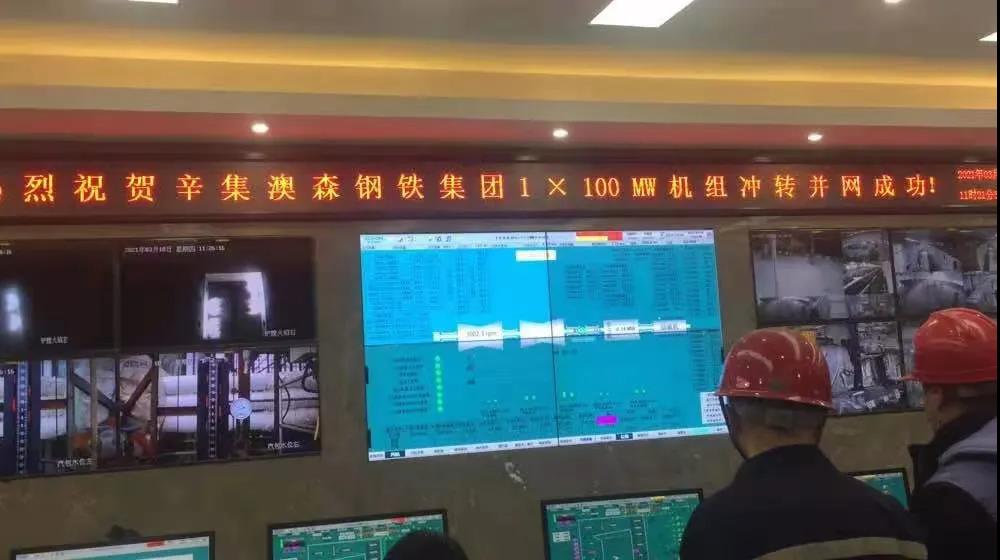

3月18日上午11時18分,安裝公司辛集市澳森鋼鐵有限公司1×100MW機組沖轉成功,順利并網發電,目前各機組運行正常,設備運轉穩定。


為保證該項目建設節點如期實現,項目部緊盯時間節點和工程質量,統籌人力機械,克服不利天氣影響,搶時間、抓進度,倒排工期,掛圖作戰,高效率高標準推進調試進度。此次沖轉及并網的一次成功,標志著機組整套啟動試運取得階段性成果,為機組沖刺“72+24”小時試運奠定堅實基礎。
