全球首套!廣西盛隆項目捷報頻傳!

   時間:2022-03-31

3月31日9點28分,廣西盛隆項目全球首套145MW超臨界煤氣發電項目8#機組并網成功,標志著項目全面進入發電試運行階段。首次發電并網過程中,機組狀態控制良好,各系統運行穩定,各項指標優良,標志著8#機組調試工作取得重大階段性成果,安裝公司負責施工的 8#機組全廠公輔系統(廠區燃?xì)?、水處理系統)、汽機本體儀表運行正常,為首次發電并網奠定堅實基礎。

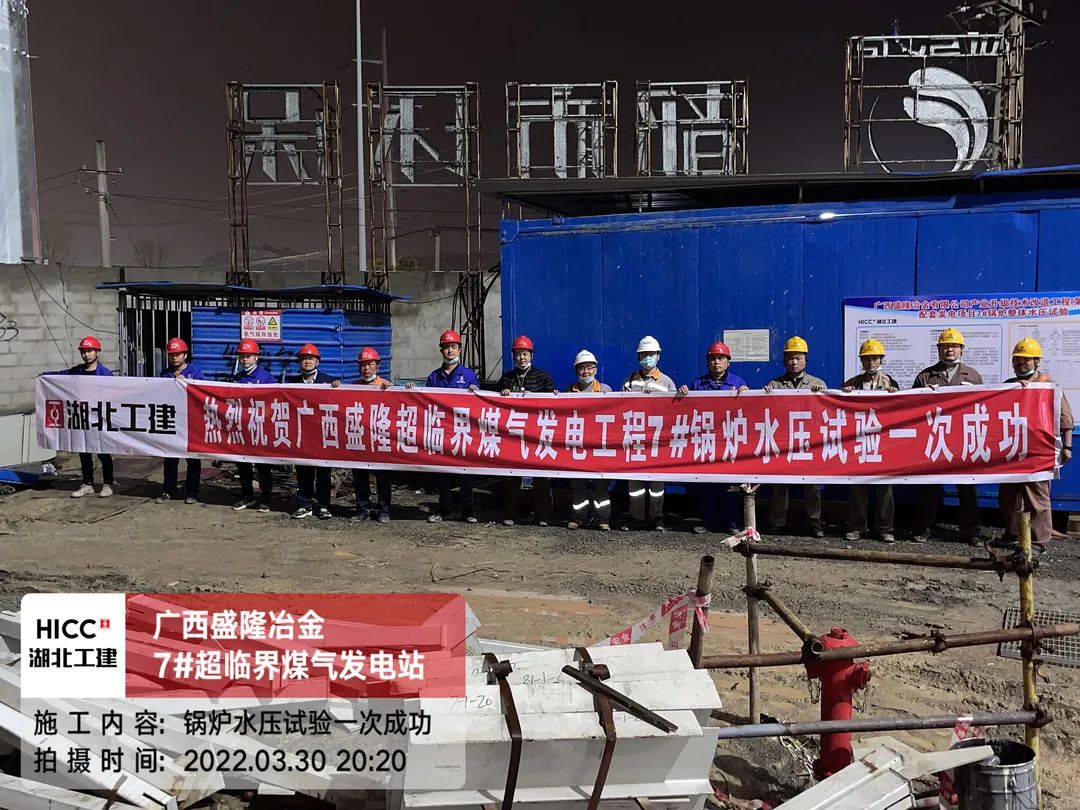

3月30日18點25分,安裝公司負責全部施工任務的廣西盛隆145MW超臨界煤氣發電項目7#機組鍋爐水壓試驗一次成功,標志著該機組鍋爐本體安裝工作圓滿結束,又朝著機組投產發電的目標邁出重要的一步。

廣西盛隆超臨界煤氣發電項目是全球首套145MW級別(塔式布置)超臨界煤氣發電項目,同時也是我公司在國內建設的首套超臨界煤氣發電機組,由中國特種設備檢測研究院和廣西特種設備檢測研究院進行安裝監檢。

新技術就有新要求,首套超臨界煤氣發電機組對項目建設步驟、施工質量、成本控制提出了全新的挑戰。為了做好項目技術和質量攻堅,廣西盛隆項目部打破常規、充分協調,有針對性地作出工作部署和舉措,積極做好進度把控、安全文明施工。

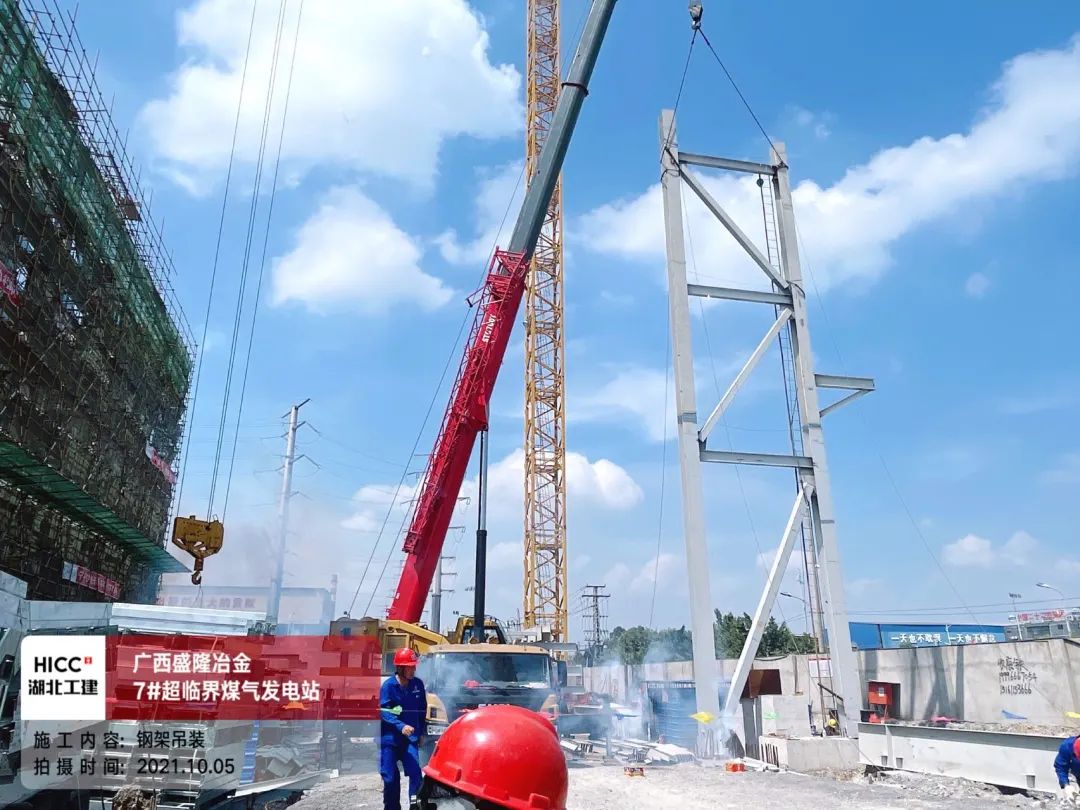

面對設備到貨遲滯和防城港本地疫情頻發的風險,項目部全員上下一心、協同作戰,吃住在一線,奮戰在一線,日夜兩班倒,你追我趕,成功實現了一系列激動人心的施工節點任務:鋼架順利吊裝、頂板梁順利吊裝、水冷壁吊裝、螺旋段水冷壁封門······正是這種“抓重點、破難點、顯決心、贏人心”的強大信念,使項目建設得到順利推進,項目部團隊也受到了中特院、業主方和參建兄弟單位的一致好評,并被評為湖北聯投2021年度“最佳團隊獎”、湖北工建集團2021年“明星項目部”、安裝公司2021年度“優秀項目部”。

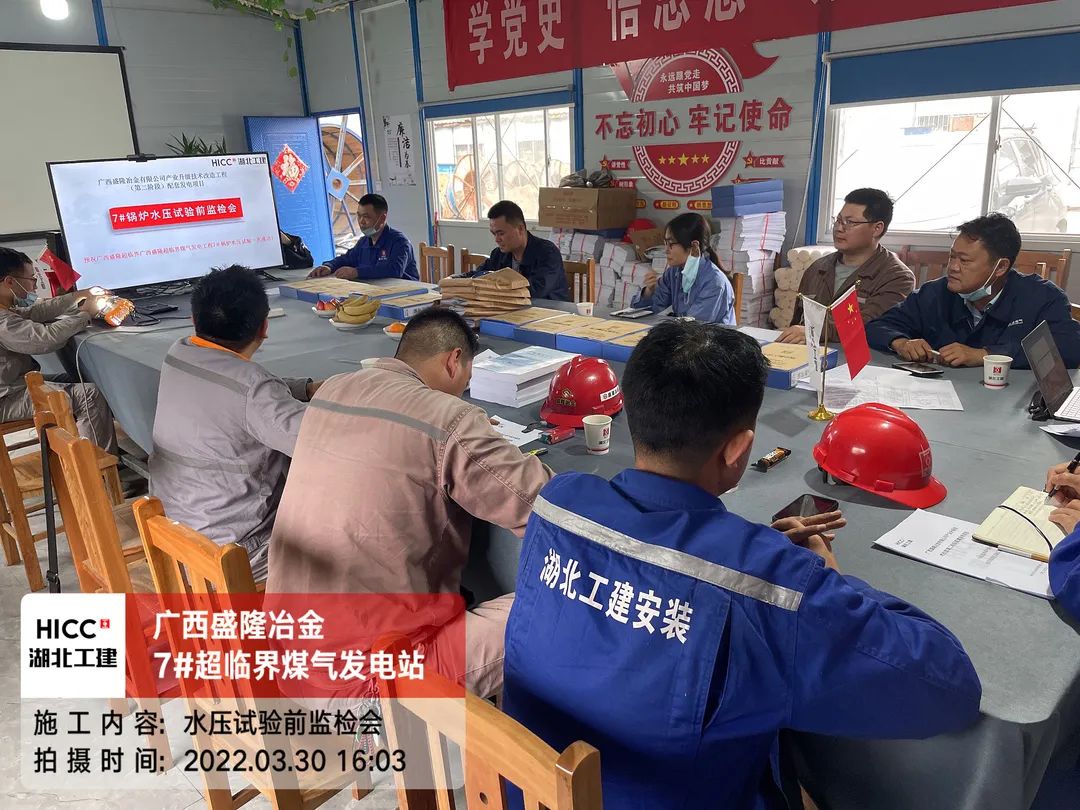

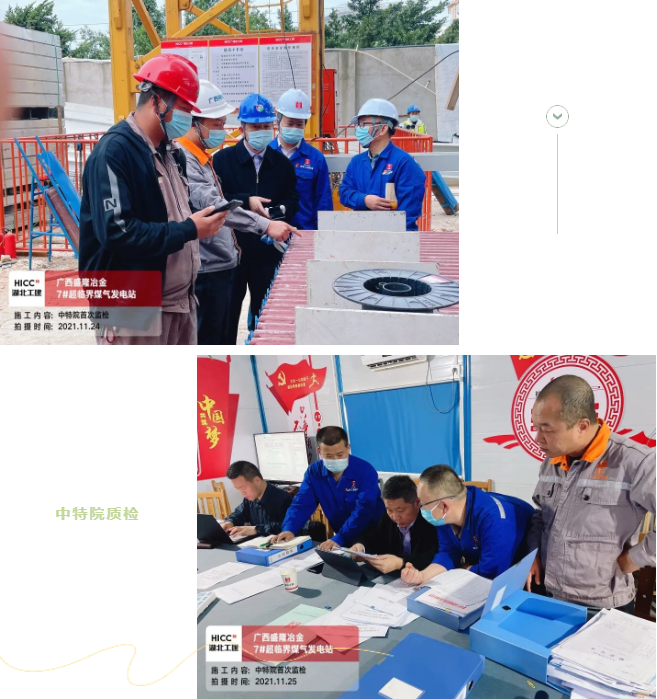

在全球首套145MW機組施工過程中,項目部精心編制了科學的專項施工方案,對作業人員開展詳細的安全技術現場交底,明晰工作任務,并邀請總包、監理和業主對8#公輔系統投運和7#鍋爐水壓試驗條件進行了全面細致的檢查。

面對兩套機組同時進行重大節點攻關任務,項目部針對8#機組廠區燃?xì)?、水處理系統、汽機本體儀表的安裝,各班組密切配合,攻克了施工過程中遇到的重重技術難關。

7#機組水壓試驗期間,項目部嚴格按照升降壓曲線及相關規定,對上水溫度、上水速度、升降壓速率等進行全程監控,確保試驗過程中所有焊口無泄漏,受壓部件無變形、無破裂、無漏水等情況,為鍋爐機組進入下一階段酸洗、沖管、點火等各個重大節點的順利實施打好了基礎。

據了解,煤氣超臨界發電機組發電能耗及二氧化碳排放量較亞臨界技術,同比下降6%~7%,該項目將在進一步提升廣西盛隆冶金自發電率的同時,有力推動該項目實現減碳、脫碳目標。
